La provincia de Las Tunas cuenta con cinco parques solares fotovoltaicos operativos, los que aportan 32.8 MW, y se encuentran en diferentes fases constructivas los conocidos como Subestación 220 KV (municipio de Las Tunas, 21,8 MW), La Veguita (Las Tunas, 21.8 MW), Blanca Rosa (Majibacoa, de cinco MW) y Punta Brava (Amancio) también de cinco MW.

A pesar de las lluvias que obstaculizan las acciones, a buen ritmo y a pasos acelerados, marchan las obras del parque solar fotovoltaico (PSFV) Subestación 220 KV, que se levanta en áreas colindantes con la subestación eléctrica con la que comparte nombre, a orillas de la carretera Las Tunas-Manatí.
Este PSFV forma parte de los 19 programas de desarrollo que ejecuta la entidad en el presente año, asegura Omilton Rodríguez Rivas, director de Inversiones de la Empresa Eléctrica Provincial.

El movimiento de tierra en las 32 hectáreas con que cuenta el parque comenzó en el mes de julio. Entonces en el lugar reinaba el marabú y hoy, libre de la planta invasora, es escenario de la batalla que libran Cuba y su Estado revolucionario para revertir la actual contingencia y avanzar hacia una matriz energética con fuentes renovables y limpias.
Ya están terminadas las facilidades temporales y acondicionaron la zona de recepción y ubicación de los 125 contenedores con el equipamiento tecnológico que va llegando como símbolo de la atención priorizada que el Gobierno da esta tarea estratégica para el desarrollo económico del país y el bienestar social.

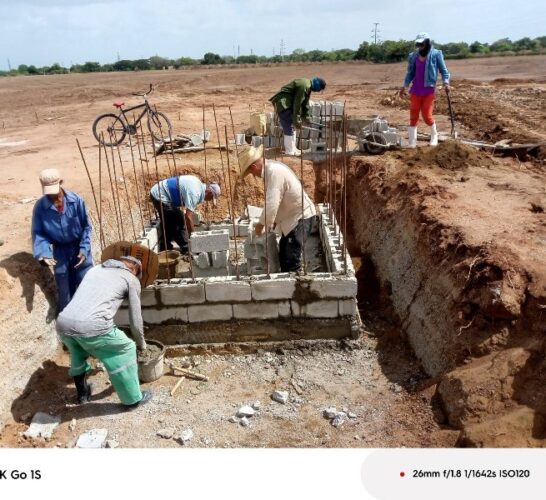

“Ahora trabajamos intensamente en las obras civiles que conforman la cisterna, la fosa, las tres garitas para vigilancia…”, aseguran Rodríguez Rivas y Manuel Antonio Alomá Magariño, al frente de la ejecución del proyecto por la Empresa Eléctrica Provincial, entidad que asume directamente la inversión.

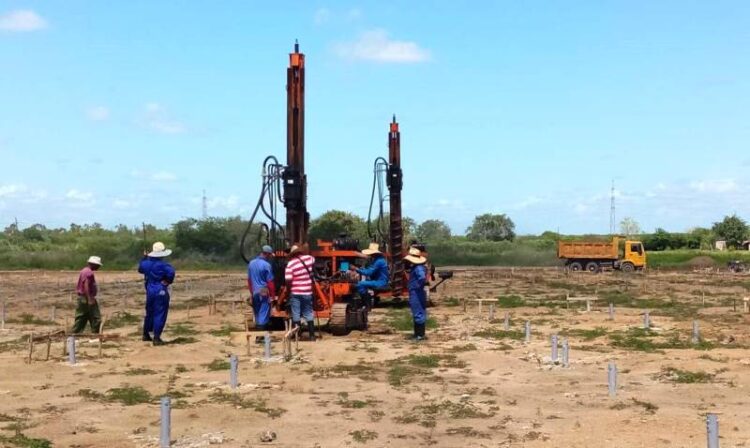

Al mismo tiempo, se impulsan acciones constructivas en la conformación de las estructuras prefabricadas de los inversores y acometen la fundición de los pilotes, aunque las lluvias de los últimos días dificultan el laboreo y pone a prueba las energías de los trabajadores de la Empresa de Construcción y Montaje (Conalza Las Tunas) ejecutor principal del importante enclave.
Foto: Jorge Pérez Cruz

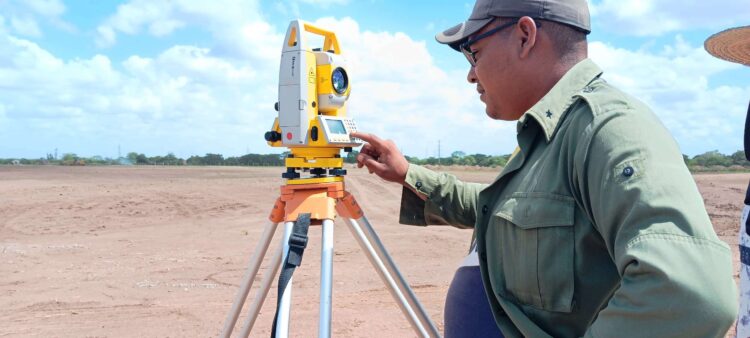

Comparten faena representantes de las empresas de Proyectos de la Unión Eléctrica (Inel), de Holguín; Nacional de Equipos del Ministerio de la Construcción (Cubiza) y Nacional de Investigaciones Aplicadas (ENIA), esta última encargada de los estudios topográficos, la asistencia técnica y el monitoreo de la calidad de los elementos que se utilizan en el montaje.
“El proyecto del ´Subestación 220 KV´ está diseñado para la generación de 21.8 MW, similar en potencialidades al ´Nueva Línea´, inaugurado recientemente, pero con diferencias en el montaje, pues los pilarotes (base de las mesas que soportan los paneles) son de fundición y no de hincado, método impuesto por las condiciones del terreno y que requiere mucho más esfuerzos y recursos”, explica Rodríguez Rivas.
Detalla que es necesario fundir 16 mil 638 pilotes, para sostener mil 638 mesas en las que serán ubicados 42 mil 588 paneles solares, y confirma que disponen de todos los proyectos y los recursos necesarios para sostener las labores constructivas y de atención a los trabajadores que protagonizan hazañas cotidianas conscientes de la importancia de la obra.
Acerca del autor
Licenciado en Periodismo (Universidad de Oriente, 1986), máster en Ciencias de la Comunicación (Facultad de Comunicación Universidad de La Habana, 2010). Inició como colaborador (1999) y desde el 2008 es corresponsal de Las Tunas. Profesor adjunto de la Universidad de Las Tunas con categoría de asistente. Cumplió misión en la República de Haití (2000) y en la República Bolivariana de Venezuela (2018-2021). Es colaborar del Periódico 26 y de la emisora provincial Radio Victoria.
